Relatório Periódico - Cronograma

1- Informações de Tarefas:

  • Subprojeto: Aparecerá somente informações da obra. Ex: 001 - Fundação prédio; - O nome "subprojetos" será semelhante ao da tabela de parâmetros. Caso esteja vazio, o nome aparecerá como "Obra";
  • Etapa: Aparecerá somente informações de etapa. Ex: 001.01 - Serviços iniciais;
  • Serviço: Aparecerá somente informações de serviços. Ex: 001.01.01 - Escavação de Tubulões;
    • Incluir Serviços de Custo Indireto: Marque essa opção se desejar incluir os serviços de custo indireto no relatório de cronograma.
    • Incluir Serviços de Receita: Marque essa opção se desejar incluir os serviços de Receita no relatório de cronograma.

2- Visualizar:

Ao configurar essas opções, as informações de Grandeza selecionada do cronograma aparecerão na linha do relatório:

  • Percentual;
  • Quantidade;
  • Valor;
Nota
titleEtapa - Quantidade

Caso em Informações de Tarefas seja selecionado a Opção Etapa, o sistema desabilita a Visualização por Quantidade, uma vez que Etapas não possuem Quantidade.

3- Campos Disponíveis:

Campos a serem visualizados no cabeçalho de Relatório (informações de Tarefas):

  • Código;
  • Nome;
  • Descrição;
  • Unidade;
  • Código Auxiliar;
  • Código Recurso Associado;

4- Tipo:

Essas colunas aparecerão ou não de acordo com a opção de seleção. Opções disponíveis:

  • Previsto;
  • Realizado;
  • Medido;
  • Linha Base;

Apropriado:

De acordo com as opções selecionadas, serão exibidos dados de:

  • Apropriação do Backoffice: Para o cronograma apropriado do Backoffice, são considerados os movimentos que têm o parâmetro "Gera apropriação" marcado na parametrização do tipo do movimento no Backoffice. Caso a apropriação tenha sido feita, no Backoffice, numa data anterior ao primeiro período, a mesma será visualizada no primeiro período. Se a data da apropriação for posterior a data do último período, a mesma será visualizada no último período;
  • Obras e Projetos: Caso as requisições sejam por obra (campo acima desmarcado), no relatório periódico de Cronograma Apropriado do Backoffice, as apropriações só ficarão visíveis para obras.
    Para o cronograma apropriado, o valor das apropriações para a tarefa é somado e depois se calcula o percentual que o mesmo representa em relação ao valor da tarefa. Desse percentual chega-se à quantidade e ao valor. No relatório de cronograma planejado a quantidade apresentada está na unidade do Totvs Construção Obras e Projetos.
    N
    o relatório de cronograma apropriado a quantidade apresentada está na unidade do Totvs Construções Obras e Projeto.
    O preço é o da compra efetivada no Backoffice.
    Se o parâmetro 'Vigência de Preços' estiver ativo, os cronogramas previsto, medido e realizado são calculados considerando a vigência e a aplicação do preço dos insumos para cada período. Esse parâmetro é acionado através do menu Projetos | TOTVS Construção Obras e Projetos | Projetos (Ou atalho F6) | Cálculo | Fator K.
    Caso o cronograma previsto não esteja 100 % programado haverá diferença entre os cronogramas com e sem vigência das etapas e obras;
  • Consulta Personalizada: Esta consulta será Habilitada quando nos Parâmetros de Projeto, Menu Projeto | TOTVS Construção Obras e Projetos | Projetos (Ou atalho F6) | Apropriação | Apropriação BackOffice esteja preenchido as Consultas SQL Personalizadas para Dados de Apropriação;

5- Períodos:

Seleção de número de períodos (inicial e final) a ser impresso no cronograma:

  • De: Informe o Período Inicial. Ex: 1;
  • Até: Informe o Período Final. Ex: 100;

6- Rep. Períodos:

  • Num. dias: O cabeçalho do cronograma será impresso através do número de dias do período;
  • Data: O cabeçalho do cronograma será impresso através do intervalo de dados do período;

7- Representação:

  • Sem barra: Não incluir barra de cor nos percentuais do Cronograma;
  • Com barra: Inclui uma barra de cor nos percentuais do Cronograma, para uma melhor de visualização;

8- Cenário:

Serão Exibidos todos os cenários disponíveis (filtrado pela Coligada corrente e Projeto corrente).

9- Tipo de Planilha:

Selecione a opção de Planilha que deseja visualizar no Relatório.

  • Planilha de Atividades;
  • Planilha de serviços;

10- Tarefas:

Faixa de Tarefas a serem impressas no Cabeçalho do Relatório.

  • Tarefa inicial: Informe a Tarefa Inicial. Ex: 001;
  • Tarefa Final: Informe a Tarefa Final. Ex: 004.03;

Após selecionar as opções de filtro, basta clicar no botão 'Ok' para que o relatório seja gerado.


Card
labelHistograma

Relatório Periódico - Histograma

1- De - Insumos:

Será exibido dados do Histograma de Insumos e utilização desses Insumos (quantidade e valor) nos Períodos selecionados.

Nota
titleAcumular Valores e Valor Improdutivo

O usuário poderá Selecionar a opção "Acumular valores". Com essa opção os dados dos períodos serão acumulados nos Períodos (Previsto, Realizado, Medido e Apropriado) subsequentes;

Com esta opção desmarcada, os campos Valor e Quantidade do insumo serão seus respectivos valores totais. Ao marcar esta opção, os valores serão somatório dos valores dos períodos exibidos. Em  Em caso de não existirem valoresperíodos, será exibido o valor e a quantidade total.

Ordenação:

Forma de ordenação do detalhe do relatório:

  • Código do insumo: O detalhe do relatório será ordenado por "código do insumo";
  • Grupo de Custo: O relatório será agrupado por grupo de custo [código - descrição];
  • Moeda: Ao selecionar a ordenação por moeda, o sistema irá gerar um relatório ordenado pela moeda corrente e vigente no período de cada insumo.

O usuário poderá Selecionar a opção "Valor improdutivo" para:

  • Despesa;
  • Receita;

2- De - Serviços:

Será exibido dados do Histograma de Serviços.

Com essa opção selecionada, os dados serão agrupados por Composição e por Insumo. Ou seja, esses recursos não repetirão no detalhe do relatório. Com essa opção desmarcada, esses dados poderão repetir no detalhe do relatório.

Nota
titleCaso Utilize Vigência

Caso o Projeto utilize Vigência os campos "Acumula Valores" e "Valor improdutivo" serão desabilitados se a Ordenação for por Moeda.

Antes de Gerar o Relatório recomenda-se que seja Calculado a Curva S. Para isto basta selecionar a Opção:

3- Grupo de Custo

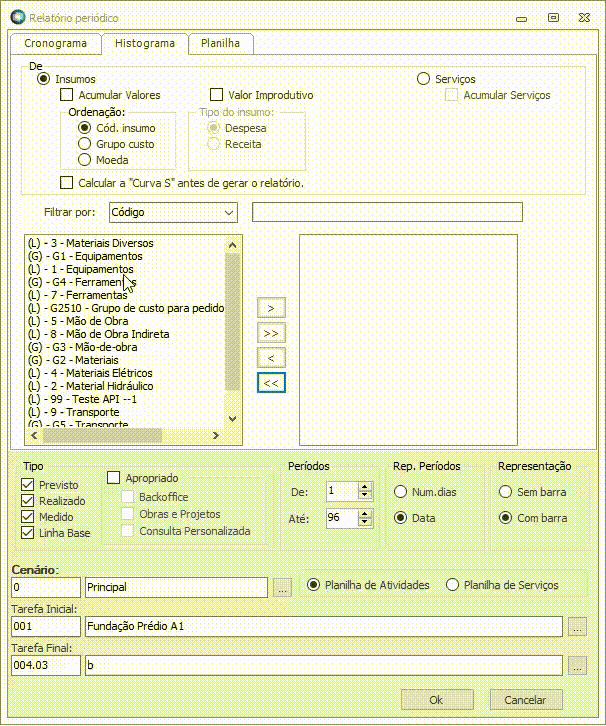

Selecione os Grupos de Custo referente ao que se deseja emitir o Relatório. Para isso basta selecionar os mesmo e utilizar as Setas. Veja:

4- Tipo

Essas colunas aparecerão ou não de acordo com a opção de seleção. Opções disponíveis:

  • Previsto;
  • Realizado;
  • Medido;
  • Linha Base;

Apropriado:

De acordo com as opções selecionadas, serão exibidos dados de:

  • Apropriação do Backoffice: Para o cronograma apropriado do Backoffice, são considerados os movimentos que têm o parâmetro "Gera apropriação" marcado na parametrização do tipo do movimento no Backoffice. Caso a apropriação tenha sido feita, no Backoffice, numa data anterior ao primeiro período, a mesma será visualizada no primeiro período. Se a data da apropriação for posterior a data do último período, a mesma será visualizada no último período;
  • Obras e Projetos: Caso as requisições sejam por obra (campo acima desmarcado), no relatório periódico de Cronograma Apropriado do Backoffice, as apropriações só ficarão visíveis para obras.
    Para o cronograma apropriado, o valor das apropriações para a tarefa é somado e depois se calcula o percentual que o mesmo representa em relação ao valor da tarefa. Desse percentual chega-se à quantidade e ao valor. No relatório de cronograma planejado a quantidade apresentada está na unidade do Totvs Construção Obras e Projetos.
    N
    o relatório de cronograma apropriado a quantidade apresentada está na unidade do Totvs Construções Obras e Projeto.
    O preço é o da compra efetivada no Backoffice.
    Se o parâmetro 'Vigência de Preços' estiver ativo, os cronogramas previsto, medido e realizado são calculados considerando a vigência e a aplicação do preço dos insumos para cada período. Esse parâmetro é acionado através do menu Projetos | TOTVS Construção Obras e Projetos | Projetos (Ou atalho F6) | Cálculo | Fator K.
    Caso o cronograma previsto não esteja 100 % programado haverá diferença entre os cronogramas com e sem vigência das etapas e obras;
  • Consulta Personalizada: Esta consulta será Habilitada quando nos Parâmetros de Projeto, Menu Projeto | TOTVS Construção Obras e Projetos | Projetos (Ou atalho F6) | Apropriação | Apropriação BackOffice esteja preenchido as Consultas SQL Personalizadas para Dados de Apropriação;

5- Períodos:

Seleção de número de períodos (inicial e final) a ser impresso no cronograma:

  • De: Informe o Período Inicial. Ex: 1;
  • Até: Informe o Período Final. Ex: 100;

6- Rep. Períodos:

  • Num. dias: O cabeçalho do cronograma será impresso através do número de dias do período;
  • Data: O cabeçalho do cronograma será impresso através do intervalo de dados do período;

7- Representação:

  • Sem barra: Não incluir barra de cor nos percentuais do Cronograma;
  • Com barra: Inclui uma barra de cor nos percentuais do Cronograma, para uma melhor de visualização;

8- Cenário:

Serão Exibidos todos os cenários disponíveis (filtrado pela Coligada corrente e Projeto corrente).

9- Tipo de Planilha:

Selecione a opção de Planilha que deseja visualizar no Relatório.

  • Planilha de Atividades;
  • Planilha de serviços;

10- Tarefas:

Faixa de Tarefas a serem impressas no Cabeçalho do Relatório.

  • Tarefa inicial: Informe a Tarefa Inicial. Ex: 001;
  • Tarefa Final: Informe a Tarefa Final. Ex: 004.03;
Nota
titleCálculo

Para o Relatório Periódico do Histograma, os valores e quantidades apresentados é calculados com percentual Planejado no Cronograma Base sobre os valores dos insumos.

Após selecionar as opções de filtro, basta clicar no botão 'Ok' para que o relatório seja gerado.


Card
labelPlanilha

Relatório Periódico - Planilha

1- Campos disponíveis:

Selecione a(s) opção(s) que deseja visualizar no Relatório, entre elas:

  • Código;
  • Nome;
  • Descrição;
  • Unidade;
  • Código Auxiliar;
  • Código Recurso Associado;

2- Opções:

  • Incluir Serviços de Custo Indireto: Com essa opção habilitada é possível visualizar no relatório os Serviços de Custo Indireto;

3- Cenário:

Serão Exibidos todos os cenários disponíveis (filtrado pela Coligada corrente e Projeto corrente).

4- Tipo de Planilha:

Selecione a opção de Planilha que deseja visualizar no Relatório.

  • Planilha de Atividades;
  • Planilha de serviços;

5- Tarefas:

Faixa de Tarefas a serem impressas no Cabeçalho do Relatório.

  • Tarefa inicial: Informe a Tarefa Inicial. Ex: 001;
  • Tarefa Final: Informe a Tarefa Final. Ex: 004.03;

Após selecionar as opções de filtro, basta clicar no botão 'Ok' para que o relatório seja gerado.




...
